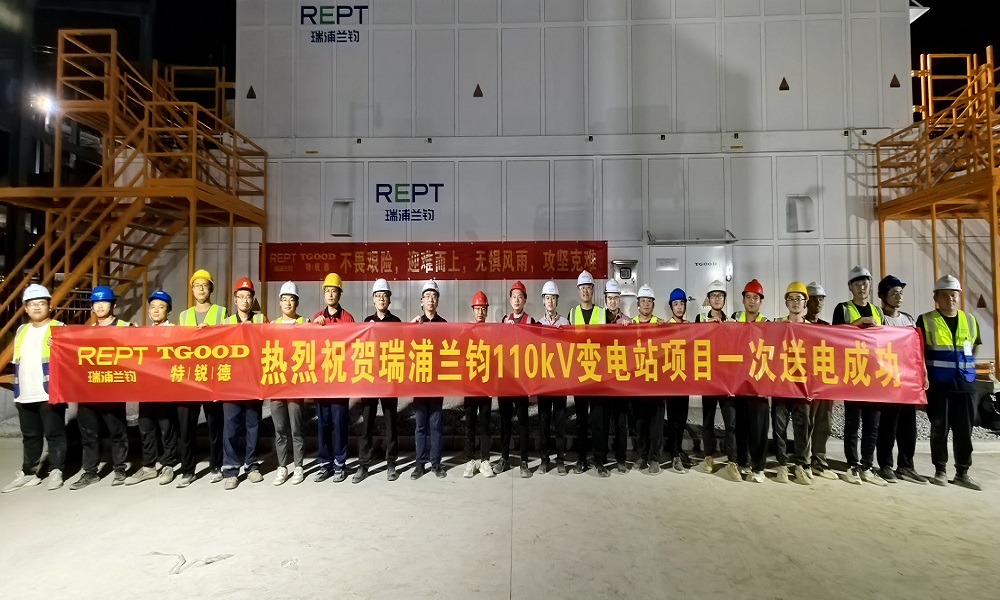

8月15日,瑞浦蘭鈞能源股份有限公司新能源制造基地(三期)110kV電站作為公司自建的首個110kV電站,一次受電成功,意義重大,不僅為三期項目的后續建設及投產提供了堅實的電力保障,同時也為后續其他基地積累了寶貴的建設經驗。

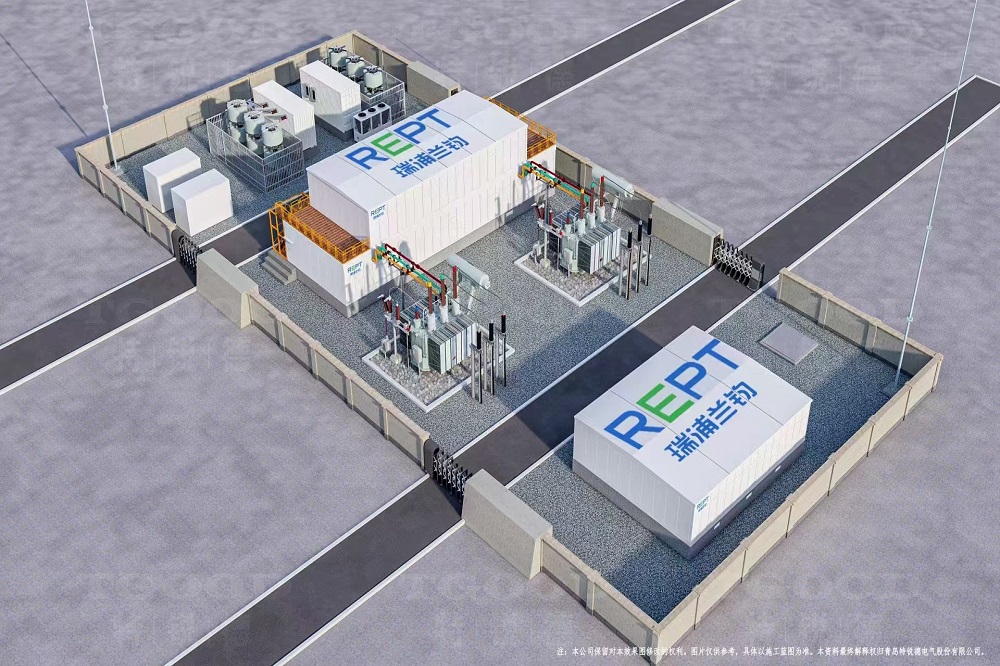

110kV變電站作為項目電力能源的核心樞紐,承擔著向全廠各生產區域分配輸送電能的重要任務。本站占地1800平方米,裝機容量95000kVA。

變電站建設從6月13日開始地基施工到8月15日順利受電,僅耗時62天。速度的背后是溫州市區各級政府部門的協調支持,是國網溫州供電公司提供的中間檢查與竣工檢驗等全方位服務保障,以及總包單位的專業與高效。多方協同使得瑞浦蘭鈞實現了輸變電工程“完工即投用”的卓越目標,確保了項目的高質量按時受電。

本次110kV電站按節點如期順利受電,是瑞浦蘭鈞三期項目建設的重要里程碑節點,更是企業加速推進三期項目建設與投產的關鍵一步。瑞浦蘭鈞將以此為契機,以強大的電網支撐,繼續加快三期項目建設投產,為公司乃至區域經濟社會的高質量發展注入強勁動力。
